理县龙潭水电水轮机发电机组降噪工程

治理对象:SFW-630-6/990型水轮发电机两台,单台额定功率630kW,额定转速1000r/min,开启式自通风冷却方式,配套交流励磁机功率7.7kW。


第一阶段:深化设计与工厂化预制

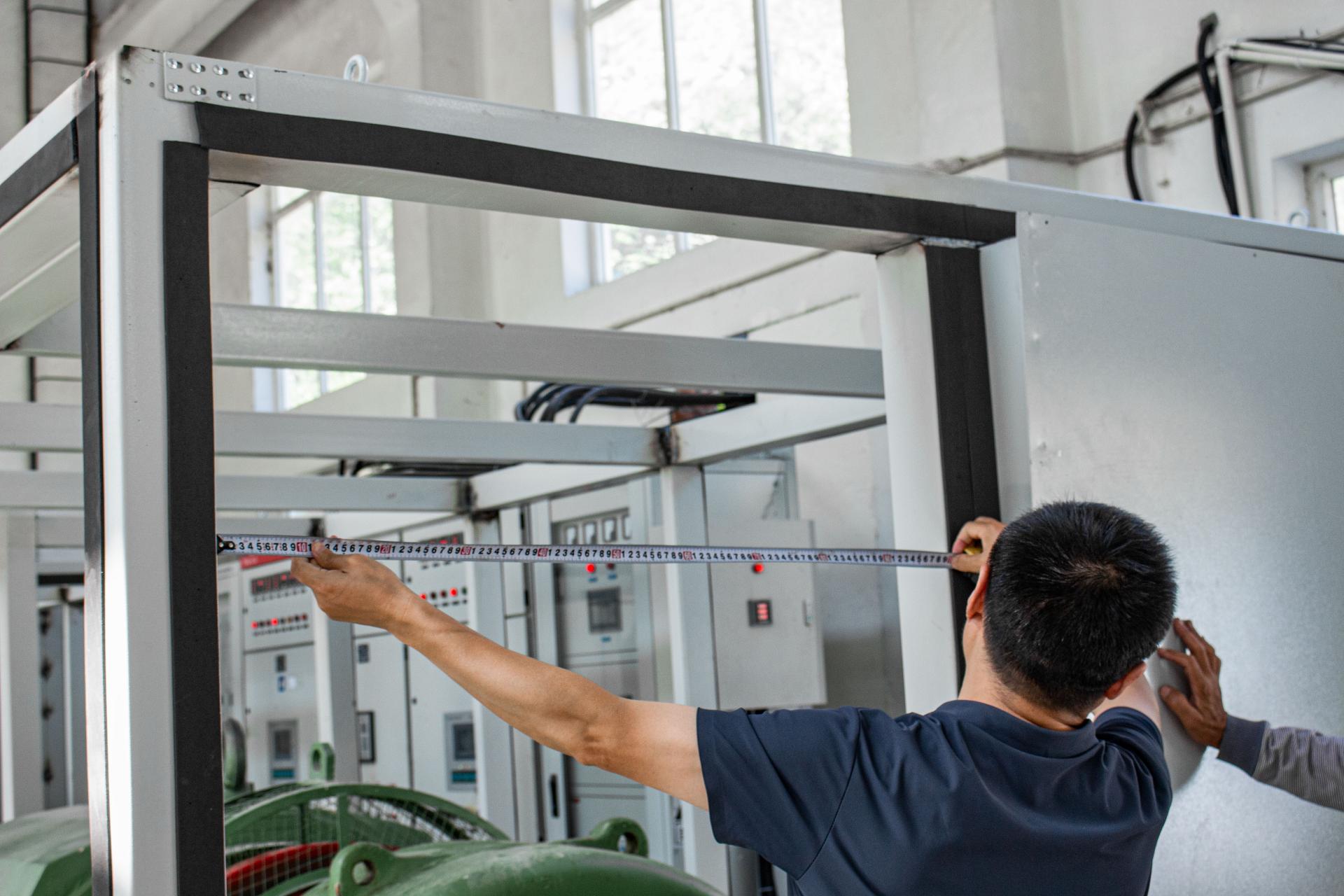

1、根据水轮发电机、励磁机及附属管路的实际尺寸,进行现场测绘并设计三维图纸。

2、预制隔声模块,制作钢结构边框,内部填充环保型离心玻璃棉,并在内侧覆穿孔镀锌钢板,外侧覆隔声阻尼板,压制复合隔声模块。

3、根据设计图纸,对钢结构骨架型材进行下料与切割。

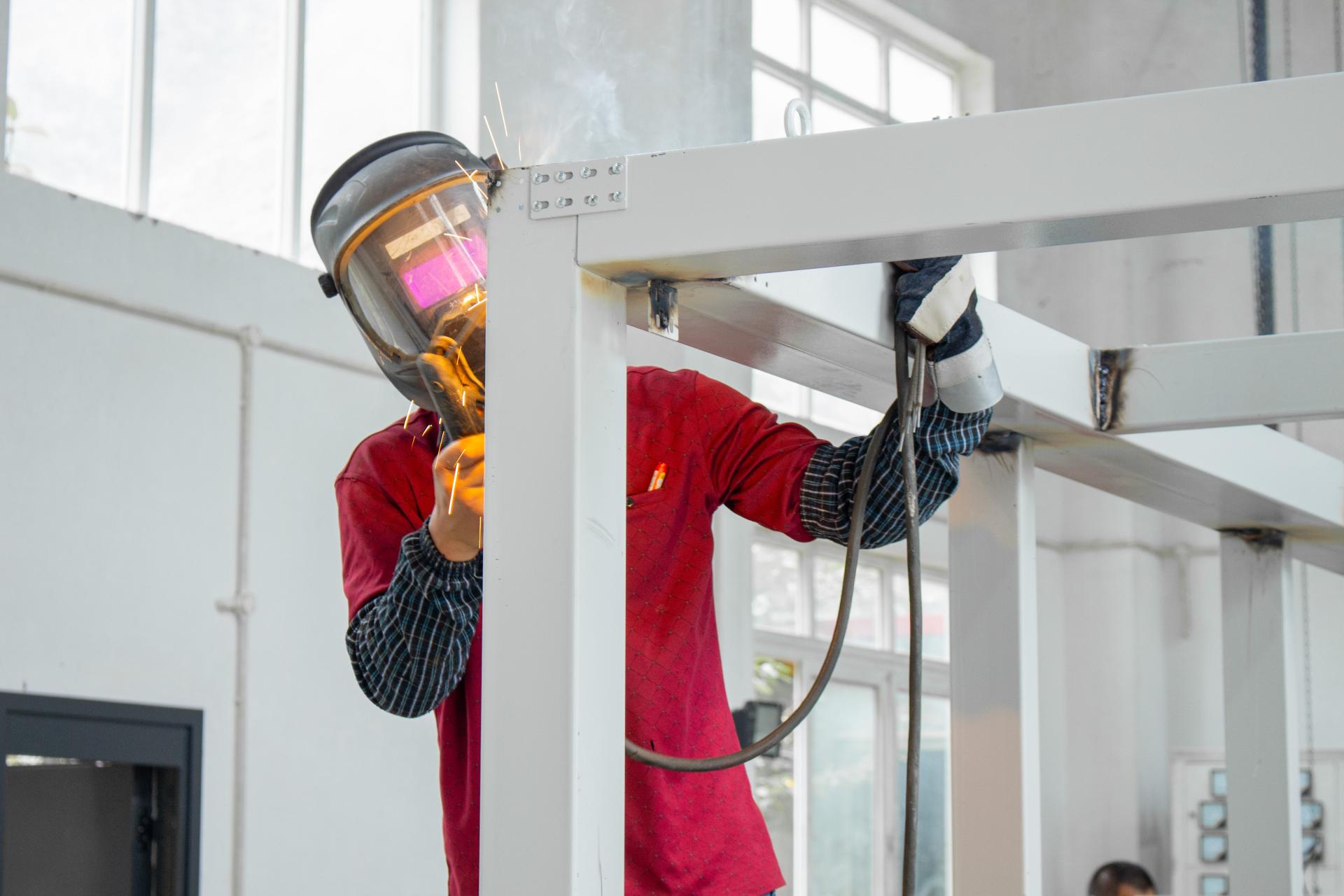

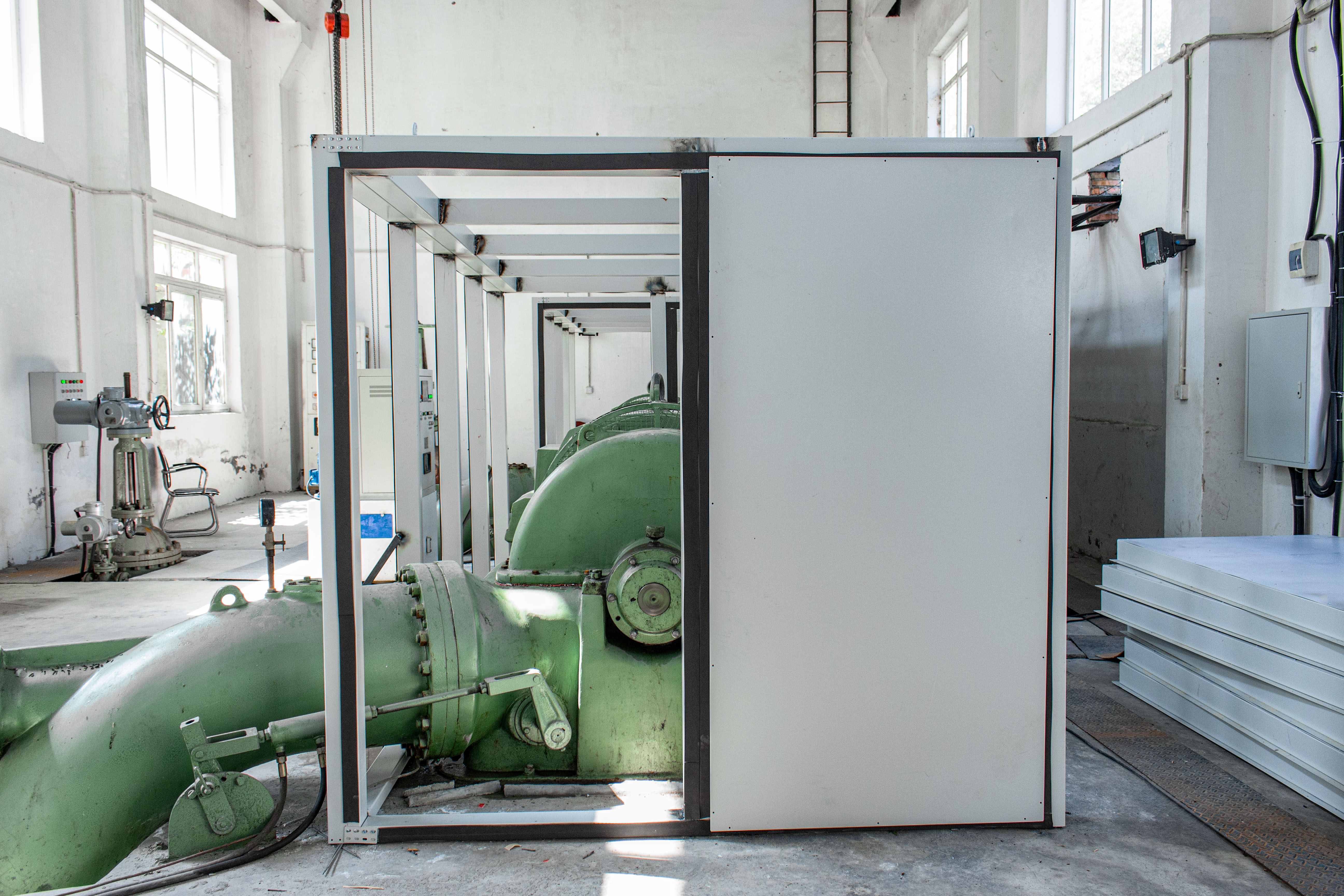

第二阶段:基础骨架拼装与焊接防腐

1、将预制好的型材现场拼装成钢结构骨架,并进行满焊或段焊加密封胶以保证整体强度。

2、对焊缝进行打磨,并涂刷防锈底漆和面漆。

3、在骨架与地面或设备基座接触部位加装橡胶减振垫,防止机组振动直接传导至隔声罩产生二次结构噪声。

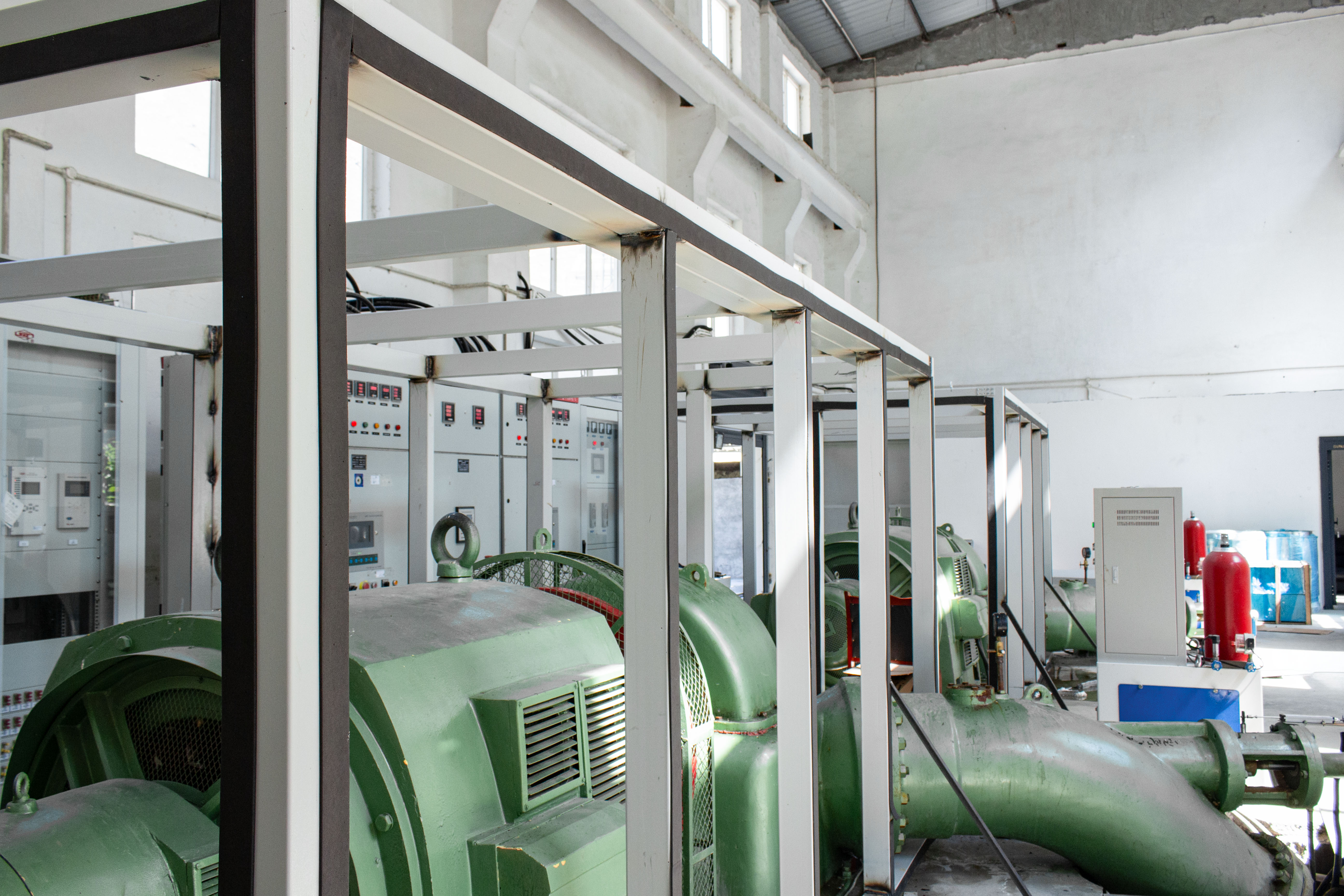

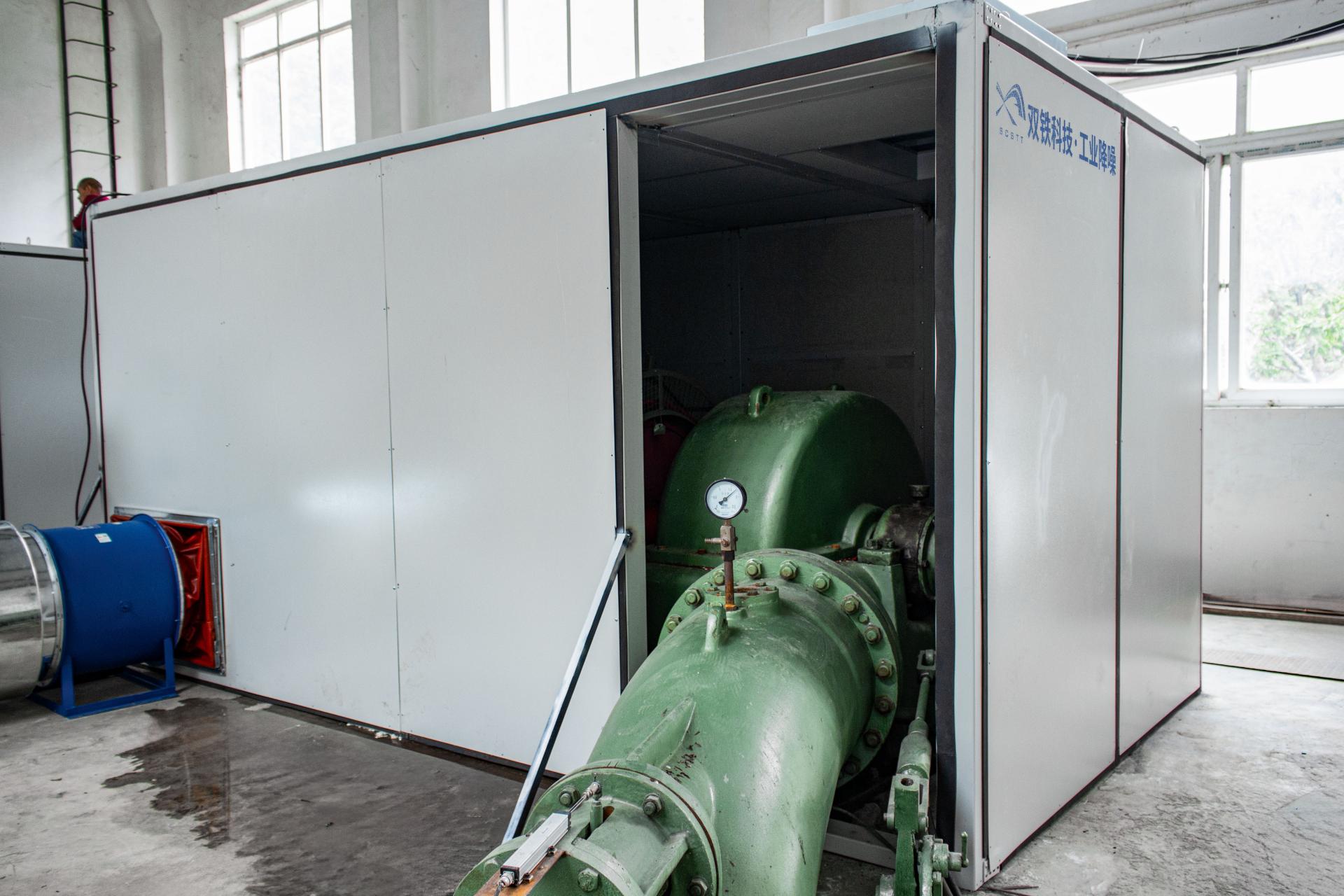

第三阶段:主体隔声模块安装与密封

1、在钢结构骨架的接触面上满贴闭孔海绵橡胶密封条,确保隔声罩的声密闭性。

2、采用镶嵌工艺将预制好的隔声板嵌入骨架,并使用自攻螺丝或抽芯铆钉紧固。

3、针对预留的观察窗、检修门及管线穿孔,使用密封胶泥或套管对管线穿墙处进行严密封堵。


第四阶段:通风散热与消音系统集成

1、安装大流量低噪声轴流风机,用于励磁机及发电机的散热。

2、风机与隔声罩连接处采用防火帆布软连接,以阻断风机振动向隔声罩传递。

3、在隔声罩进风口和排风口安装阻性消音器,确保通风量满足机组散热需求的同时降低空气动力性噪声。

4、顶部采用活动式盖板,预留开孔安装顶部消音器及防雨防尘弯头。


第五阶段:电气配套与调试验收

1、安装配套的动力控制电箱,完成风机电源接线,做好接地保护,粘贴警示标识。

2、启动机组,检查隔声罩是否因共振产生异响,测试罩内温度确保散热风机风量匹配。

3、测量罩外噪声,验证降噪效果。

4、复紧所有螺栓,清理现场,完成最终验收。
